玻璃项目3月21日建设进度

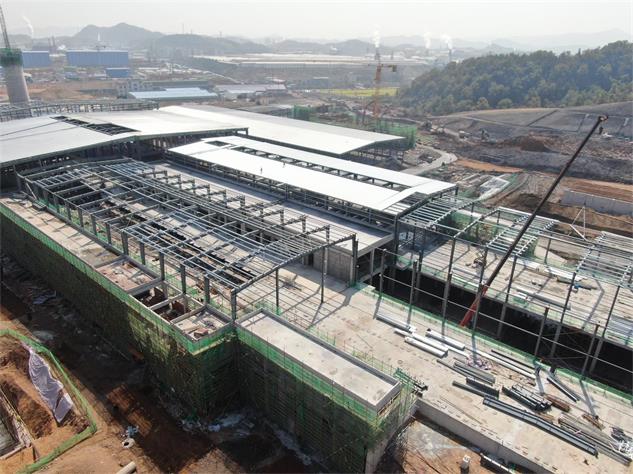

熔化工段:基础、主体工程已完成,钢结构吊装完成90%。

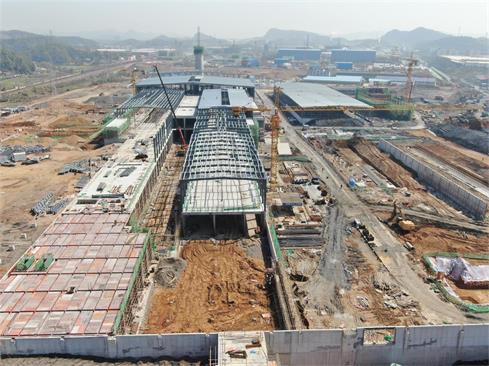

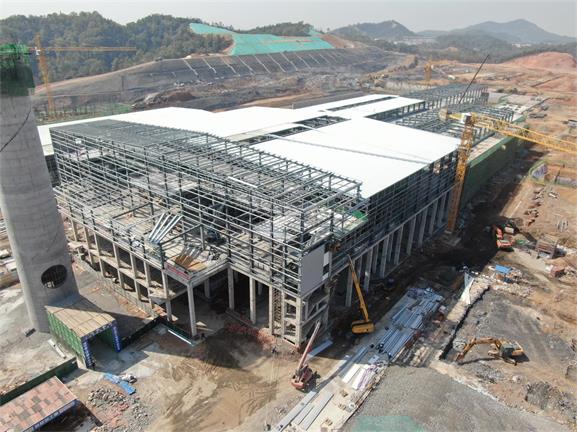

700吨生产线钢结构安装完成92%;熔窑钢结构安装完成33%;700吨生产线蓄热室烟道闸板完成50%,700吨线窑炉砌筑完成25%。

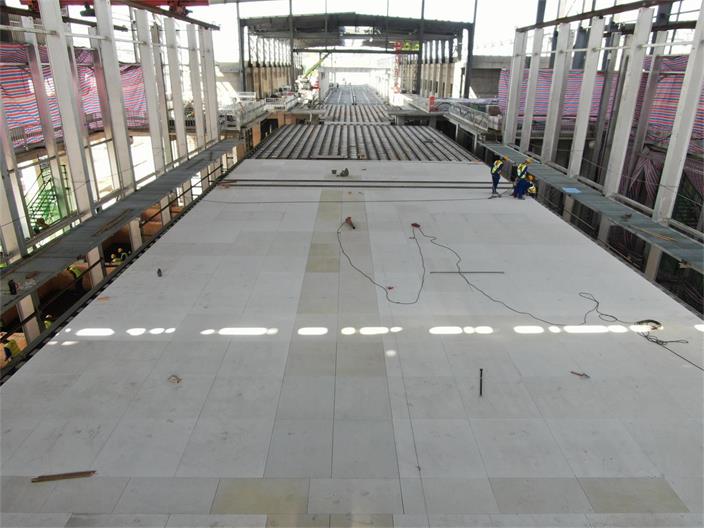

成型工段:基础工程已完成,主体工程完成97%,钢结构吊装完成85%。
退切工段:基础工程完成100%,主体工程完成84%,钢结构吊装完成27%。

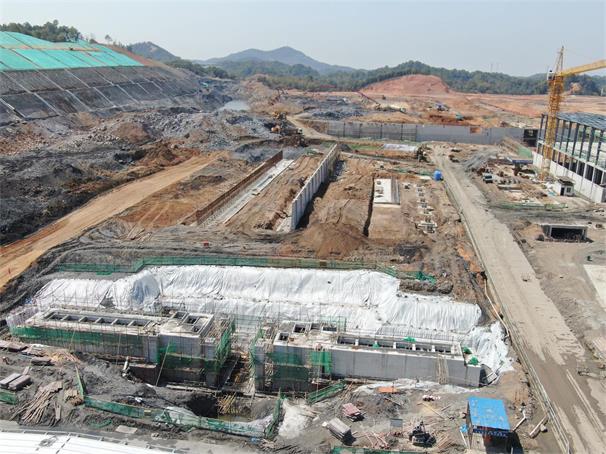

碎玻璃工段:基础工程完成85%,主体工程完成48%。

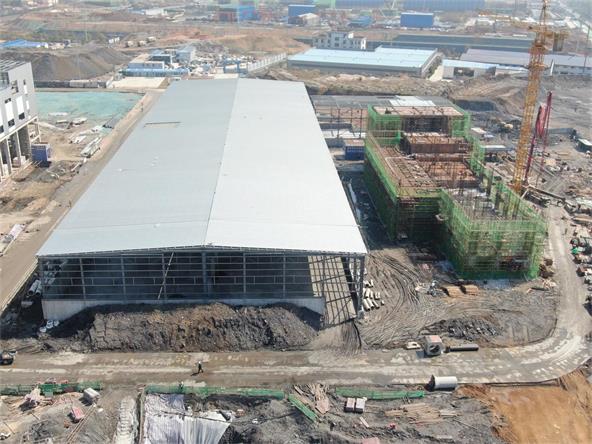

综合原料库:基础工程已完成,钢结构吊装完成93%,地坪工程完成 90%。
原料车间:基础工程完成,主体工程完成32%。

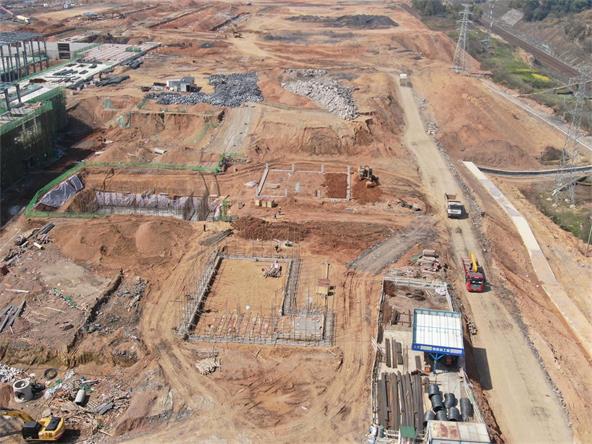

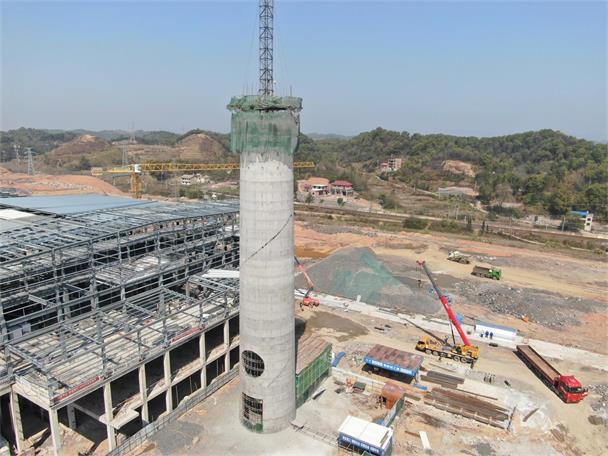

烟囱:基础工程完成,主体工程完成45%。
成品工段:独立基础工程完成88%,挡土墙完成70%。
装箱工段:独立基础工程完成83%。

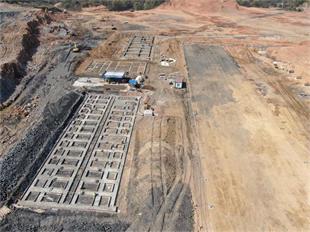

均化库:独立基础完成65%。
公用工程:液氨罐区基础完成97%,氢站基础完95%,事故处理池基础完成30%。
办公生活区:食堂基础完成100%,办公楼基础地梁完成90%,宿舍基础完成80%。

外围挡土墙:外围挡土墙已完成83%。

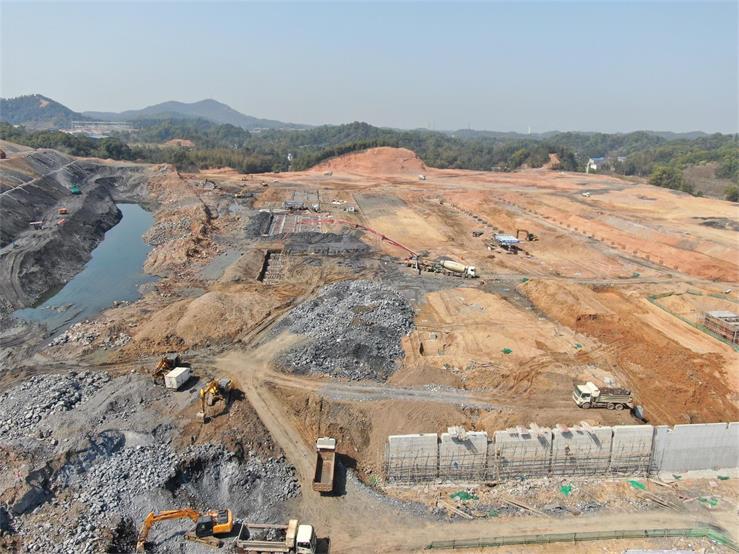

二标段土石方:二标段剩余土石方还未开挖完成。
