重点项目全记录|焦化项目建设进行时⑤

  发表日期:2025年5月12日          【编辑录入:尹国颖

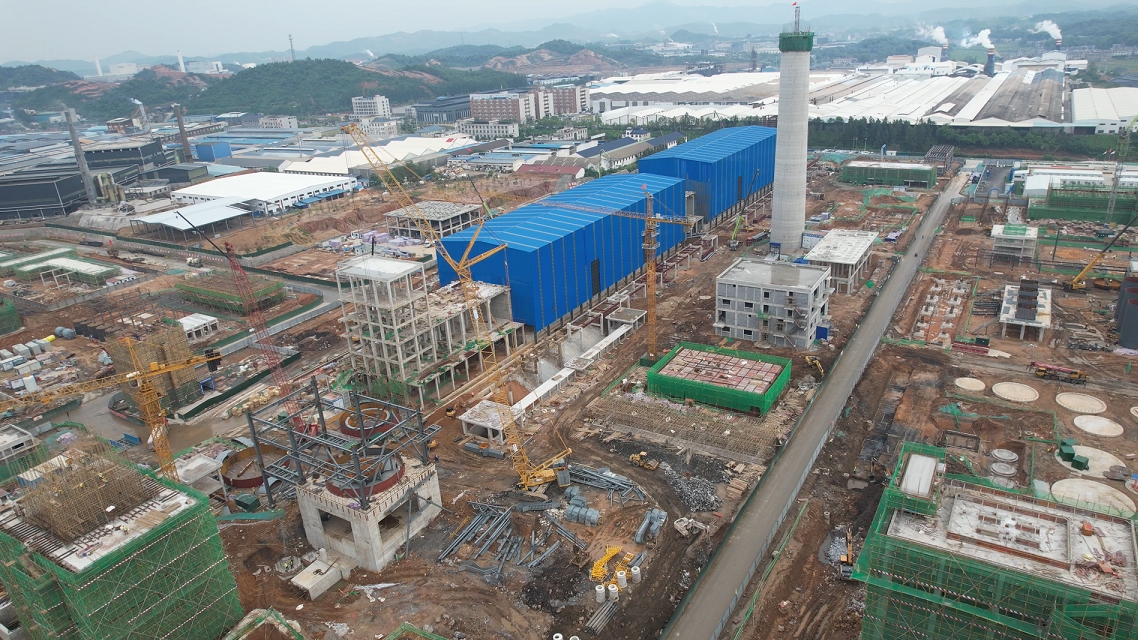

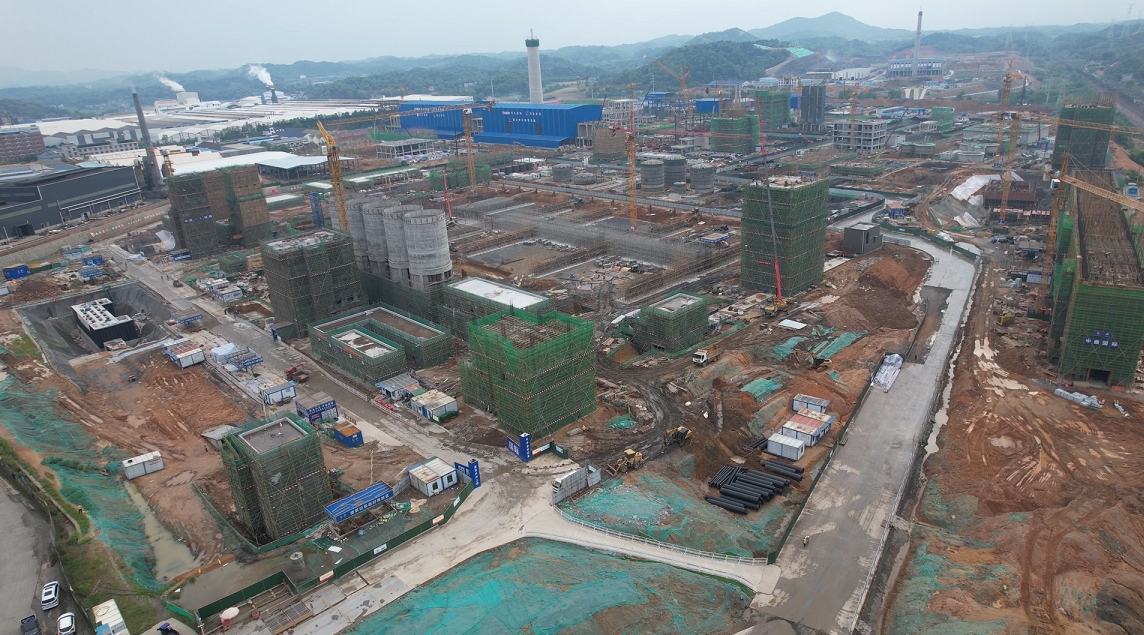

焦化项目5月8日建设进度






炼焦区域

1.1#焦炉蓄热室砌筑至27层,2#焦炉蓄热室、斜道全部砌筑完成,燃烧室砌筑至29层。

2.烟囱浇筑至80米。

3.干熄焦主体基础施工完成,钢结构开始安装;熄焦塔浇筑至33米。

4.端间台主体结构施工完成。

5.备煤栈桥1号炉段施工至7米,2号炉段基础施工完成50%。





备煤区域:

1.火车翻车机室、汽车和火车受煤坑施工至地面。

2.C型煤场基础浇筑完成。

3.1—5号配煤仓混凝土结构施工完成。

4.粉碎机室主体结构封顶。

5.筛分楼结构施工至39米。

6.贮焦仓施工至22米。





化产区域:

1.循环站冷却塔施工至9.6米。

2. 焦油氨水分离框架施工完成。

3. 鼓风机房钢构安装完成80%,电捕焦油器三台筒体、初冷器底座安装完成。

4. 脱硫区域基础浇筑完成,蒸氨塔安装完成。

5. 硫铵厂房主体结构封顶。

6. 粗苯油水放空槽、粗苯中间槽、洗油槽基础施工完成,终冷器壳体安装完成。

7. 制酸干吸工段、预处理工段结构封顶,焚烧炉基础完成,净化工段施工至二层。

8. 污水处理一级生化组合水池、二级AO组合水池结构施工完成,膜处理厂房、蒸发结晶厂房、公辅除盐水站、空氮站厂房基础施工完成。


上一篇:从夜训到领奖台!萍矿代表队“扣杀”出圈
下一篇:萍矿集团召开深入贯彻中央八项规定精神学习教育推进会

 相关专题:

· 专题1信息无

· 专题2信息无

  热门文章:
 · 萍乡矿业集团公司组织结构[325100]
 · 萍乡矿业集团公司简介[298200]
 · 集团公司领导班子[277432]
 · 工程监理[251389]

 相关文章:

·没有相关文章

相关评论(评论内容只代表网友观点,与本站立场无关!)
相关评论无
发表、查看更多关于该信息的评论 将本信息发给好友 打印本页
我要报警
Copyright © 2001-2016 pxcoal.com, All Rights Reserved
赣ICP备16003507号
萍乡矿业集团有限责任公司宣传部制作
E-mail:pkxcbgj@163.com Tel:0799-6582927
