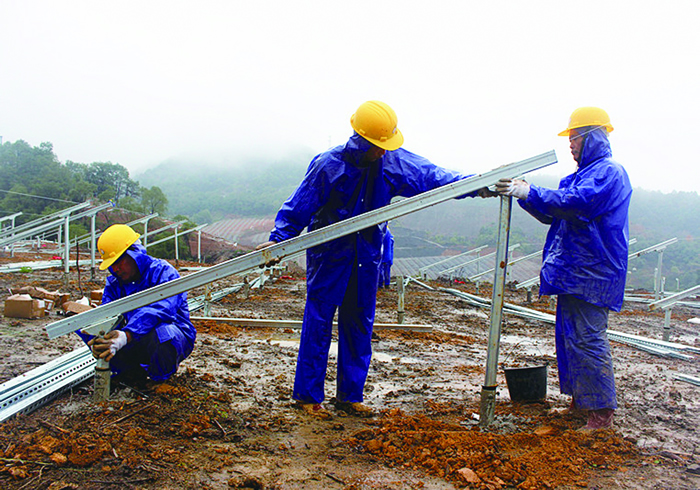

图为施工人员冒雨在山顶校正支架坡度。 钟江波 摄
“坡度不够,前立柱再抬高5公分,再高点……”日前,记者来到集团公司光伏发电项目山顶施工现场,只见工人们以三人为一小组,正冒雨校对支架坡度。放眼远眺,山脚平地间,有的工人正在搅拌水泥砂浆,有的正往山顶背送檩条……施工现场一片繁忙。 该项目是集团公司转型发展的重点项目,规划占地总面积为560亩,投资1.67亿元,规划容量为20兆瓦,共安装270瓦太阳能光伏组件74660块,年均上网发电量为1855.32万度,并经35KV升压站接入国网萍乡电网。 “要想能源采集效率最大化,先要确认支架坡度的准确性,且确保太阳能板与地面距离不低于300mm,并保证每组太阳能板处于同一水平线上。”项目相关负责人告诉记者,目前已完成基础浇筑等工作,正在蹄疾步稳地安装檩条及铺设太阳能板。此外综合楼内部装修、电缆敷设连接及外围线路建设等电气施工也正在同步进行,预计11月底可基本完工。 “今天将近200名工人做事,从6点30准时开工,可能晚上要加班到10点——你看,四周都装有照明灯,夜间能够照亮整个施工现场。”项目相关负责人表示,为了确保工程如期竣工,力争12月实现并网发电,在保障工人们安全的前提下,除了风雨兼程保施工之外,还得挑灯夜战赶进度,争分夺秒抢工期。 时间紧,工序杂,任务重。为此,集团公司还专门成立了项目领导小组,开展转型落地项目重点攻关;制定了管理人员驻点督导制,项目相关负责人每天蹲守现场进行监管、协调,积极落实主体责任;完善了考核倒逼机制,不仅倒排工期制定工程进度时间表,相关负责人还缴纳项目保证金和签订责任状,并对照项目工期完成进度严格考核。
