重点项目全记录|玻璃项目建设进行时⑪

  发表日期:2025年5月20日          【编辑录入:李群芳

玻璃项目5月16日建设进度



熔化工段:基础、主体工程已完成,钢结构吊装完成98%。

 窑炉和锡槽:700吨生产线锡槽钢结构平台完成88%,700吨窑炉砌筑完成48%。

       成型工段:700吨生产线车间钢结构完成95%,500吨生产钢结构完成88%。




  退切工段:基础工程已完成,主体工程完成98%,钢结构吊装完成85%。  碎玻璃工段:基础工程已完成,主体工程完成90%。

 综合原料库:基础工程已完成,钢结构吊装完成95%,墙面板安装完成 70%。 原料车间:基础工程已完成,主体工程完成85%。

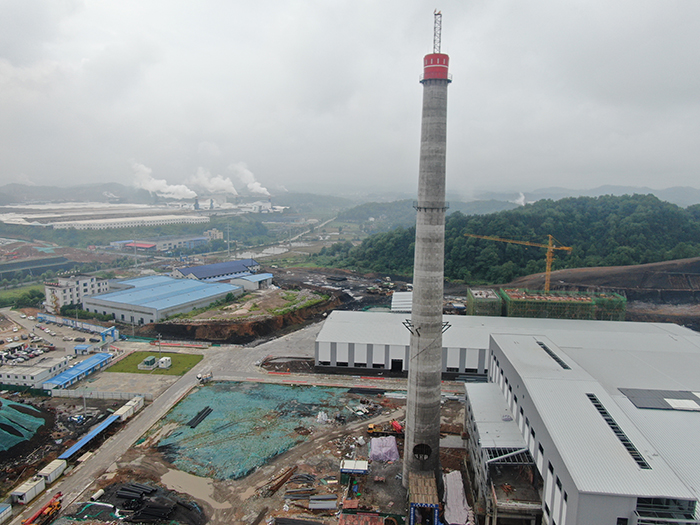

 烟囱:基础工程已完成,主体结构已封顶,室外钢爬梯完成20%,内衬完成17%。

 成品工段:独立基础工程已完成,成品工段钢结构安装完成40%。

  装箱工段:独立基础工程完成98%,地面整平完成45%。


    均化库:独立基础完成90%,挡土墙墙身完成40%。

 公用工程:氮站空压站  主体结构完成60%,循环水系统土方开挖已完成,10kV配电站基础工程完成70%。

办公生活区:食堂基础完成,主体完成,办公楼基础完成,主体完成65%,宿舍楼基础完成,主体完成15%。

 外围挡土墙:外围挡土墙已完成83%。

   二标段土石方:二标段剩余土石方还未清理完成。

 环保工程:余热发电区域土方开挖已完成。


上一篇:春雨绵绵润万物 项目建设不停歇
下一篇:重点项目全记录|玻璃项目建设进行时⑫

 相关专题:

· 专题1信息无

· 专题2信息无

  热门文章:
 · 萍乡矿业集团公司组织结构[324322]
 · 萍乡矿业集团公司简介[297051]
 · 集团公司领导班子[276443]
 · 工程监理[251070]

 相关文章:

·没有相关文章

相关评论(评论内容只代表网友观点,与本站立场无关!)
相关评论无
发表、查看更多关于该信息的评论 将本信息发给好友 打印本页
我要报警
Copyright © 2001-2016 pxcoal.com, All Rights Reserved
赣ICP备16003507号
萍乡矿业集团有限责任公司宣传部制作
E-mail:pkxcbgj@163.com Tel:0799-6582927
