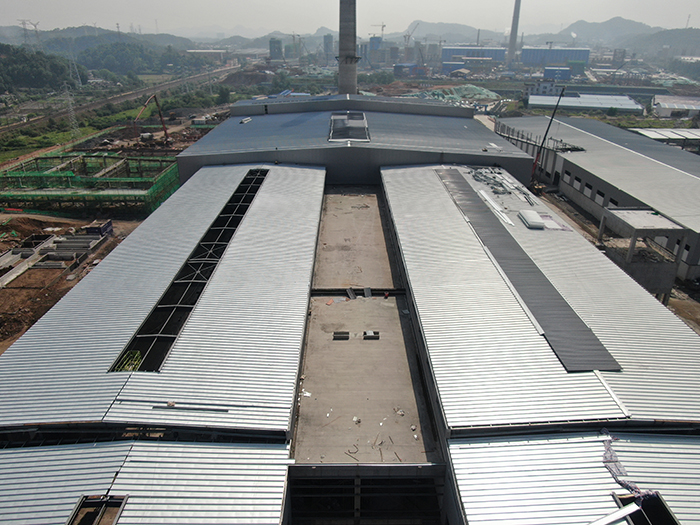

玻璃项目6月6日建设进度

熔化工段:基础、主体工程已完成,钢结构吊装完成98%。

窑炉和锡槽:700吨生产线窑炉钢结构完成92%,窑炉砌筑完成82%,700吨生产线锡槽钢结构完成90%。

成型工段:700吨生产线车间钢结构完成97%,500吨生产钢结构完成92%。

退切工段:基础工程已完成,主体工程完成98%,钢结构吊装完成92%。
碎玻璃工段:基础工程已完成,主体工程完成97%。
综合原料库:基础工程已完成,钢结构吊装完成95%,墙面板安装完成 72%。
原料车间:基础工程已完成,主体工程完成92%。
烟囱:基础工程已完成,主体结构已封顶,室外钢爬梯完成70%,内衬完成90%。
成品工段:独立基础工程已完成,成品工段钢结构安装完成65%。
装箱工段:独立基础工程完成,地面整平完成75%。
均化库:独立基础完成95%,挡土墙墙身完成75%。
公用工程:氮站空压站混凝土结构已完成,循环水系统东侧水池底板混凝土已完成,西侧水池底板钢筋绑扎80%;10kV配电站基础墙体砌筑已完成,土方回填完成80%,余热发电基础短柱完成70%。
办公生活区:食堂基础完成,主体完成,砌筑工程完成40%;办公楼基础完成,主体完成90%;宿舍楼基础完成,主体完成20%。
外围挡土墙:外围挡土墙已完成84%。
二标段土石方:二标段剩余土石方还未清理完成,目前暂不影响均化库及办公区施工。
环保工程:余热发电区域土方开挖已完成,基础工程完成85%。
|
