玻璃项目7月4日建设进度

熔化工段:基础、主体工程完成,钢结构安装完成98%。(通风器已完成70%)。

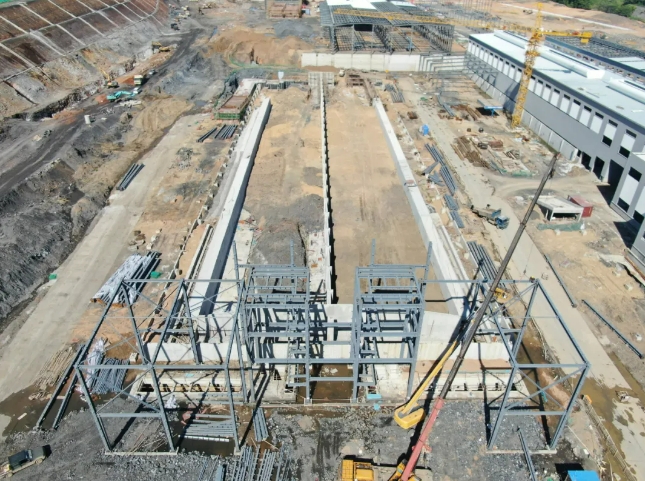

熔化工段:窑炉和锡槽,700吨生产线窑炉钢结构完成95%,窑炉砌筑完成88%;700吨生产线锡槽钢结构完成92%,锡槽砖铺设完成50%。

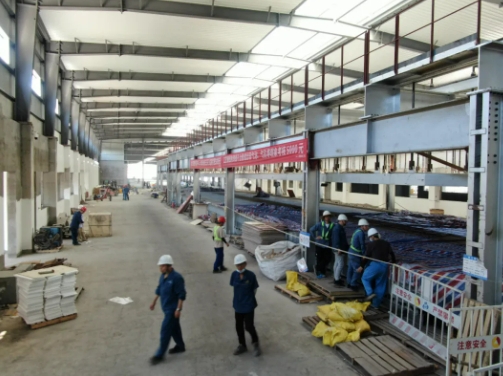

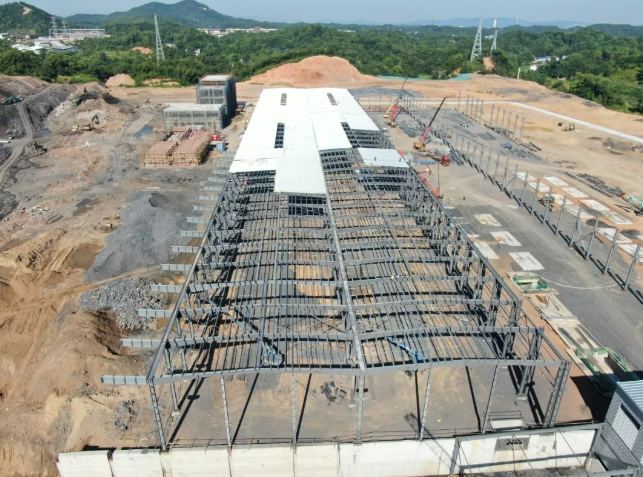

成型工段:700吨生产线车间钢结构完成98%,500吨生产线钢结构完成94%。

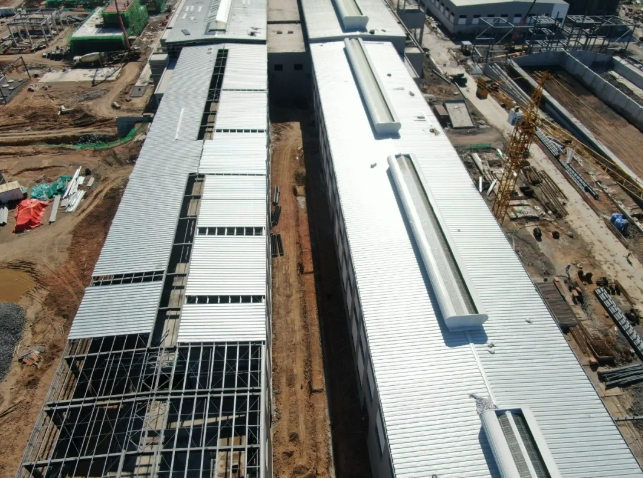

退切工段:基础工程已完成,主体工程完成98%,钢结构吊装完成94%。

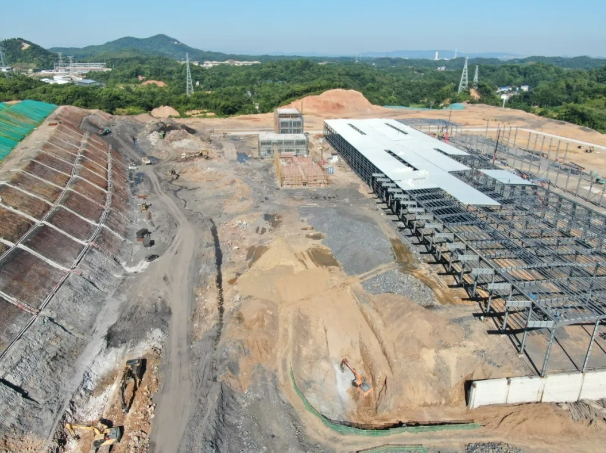

碎玻璃工段:基础工程已完成,主体工程完成97%;皮带廊钢结构安装完成17%。

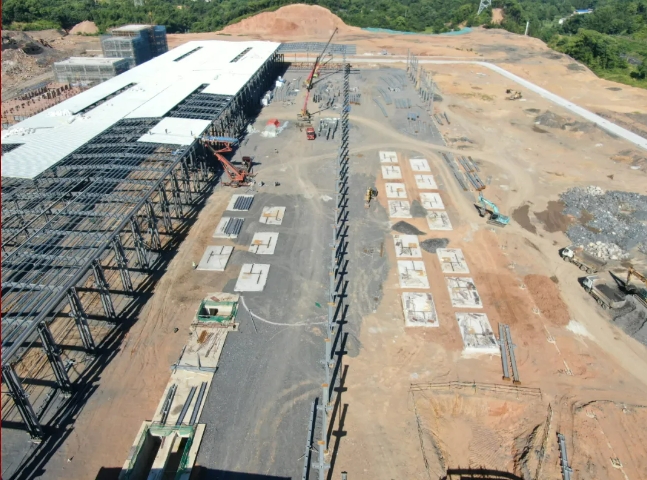

综合原料库:基础工程完成,钢结构安装完成95%,墙面板安装完成75%。
原料车间:基础工程完成,主体工程完成98%;墙体砌筑完成50%。

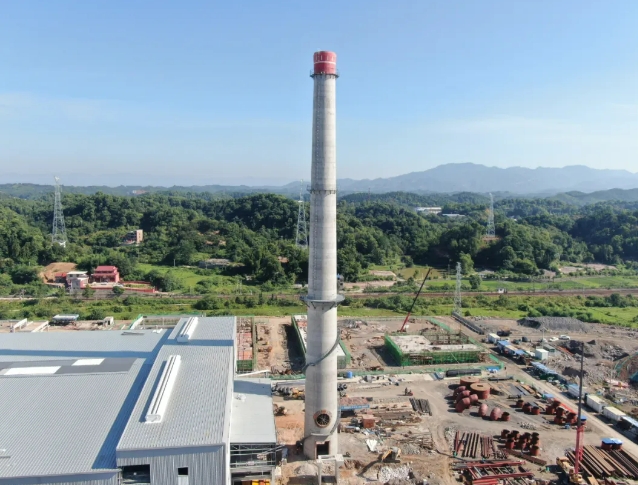

烟囱:基础工程已完成,主体结构已封顶,室外钢爬梯完成,内衬已完成。

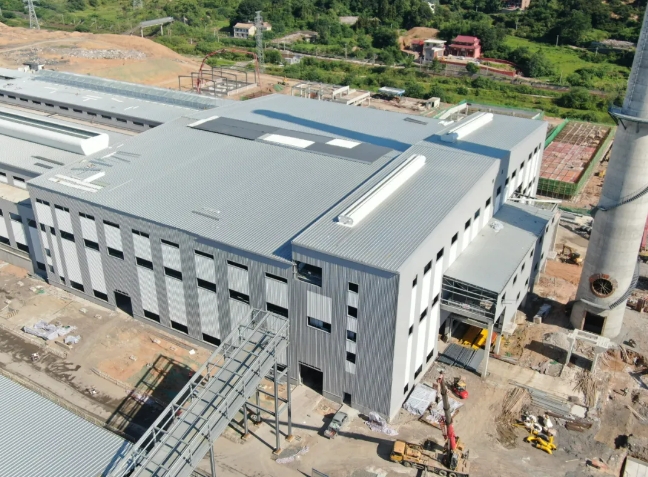

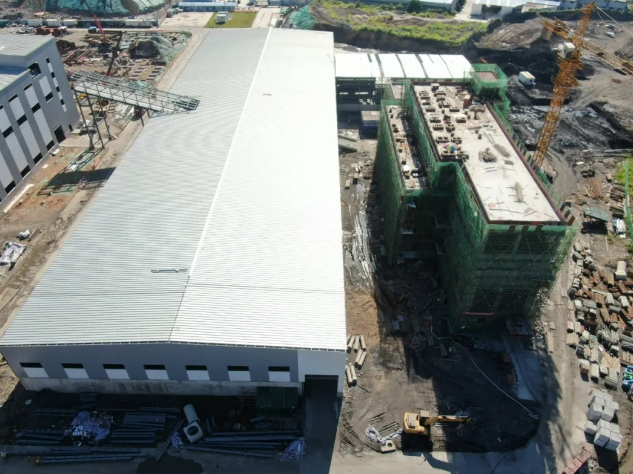

成品工段:独立基础工程已完成,成品工段钢结构安装完成85%;防火涂料喷涂65%。

装箱工段:独立基础工程已完成,钢结构安装完成38%。机械手基础完成90%。

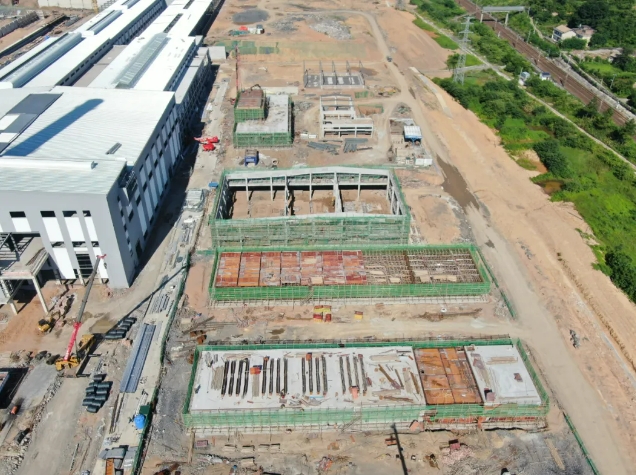

均化库:基础工程完成97%,挡土墙墙身完成90%,钢结构安装完成20%。

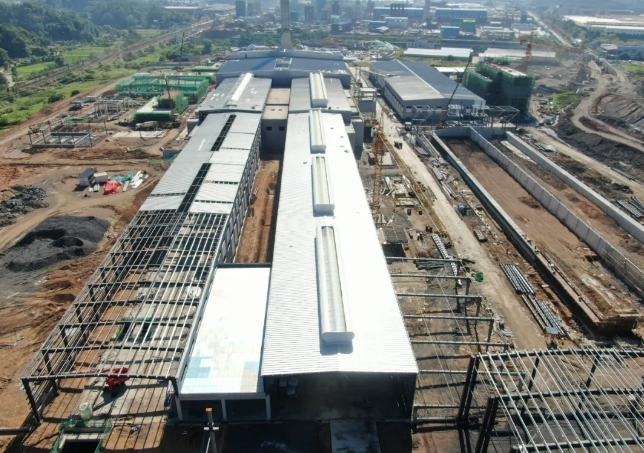

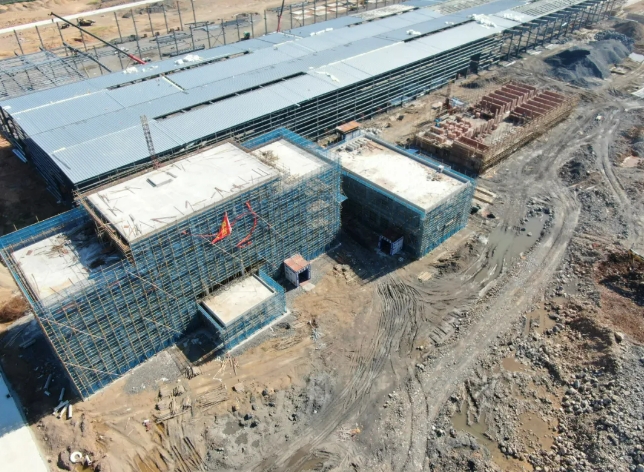

公用工程:氮站及空压站设备基础完成93%;循环水系统水池东侧水池混凝土浇筑完成,西侧水池模板安装;10kV配电站主体结构完成95%;余热发电一层浇筑完成,二层内架搭设。

办公生活区:食堂基础已完成,主体完成,砌筑工程完成65%;办公楼基础已完成,主体封顶,砌筑工程完成35%;宿舍楼基础已完成,主体完成30%。

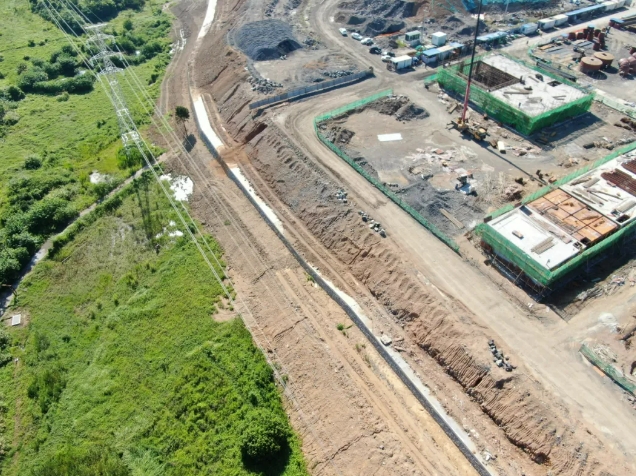

外围挡土墙:外围挡土墙已完成84%。

二标段土石方:二标段剩余土石方还未清理完成,目前暂不影响均化库及办公区施工。

环保工程:余热环保区域土方开挖已完成,700T烟气治理区域独立基础完成45%。
|
