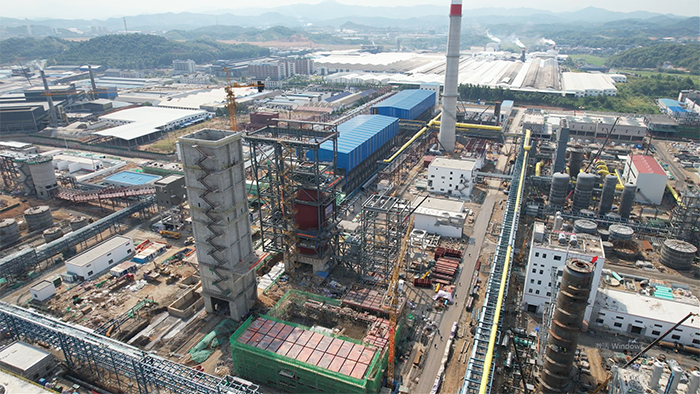

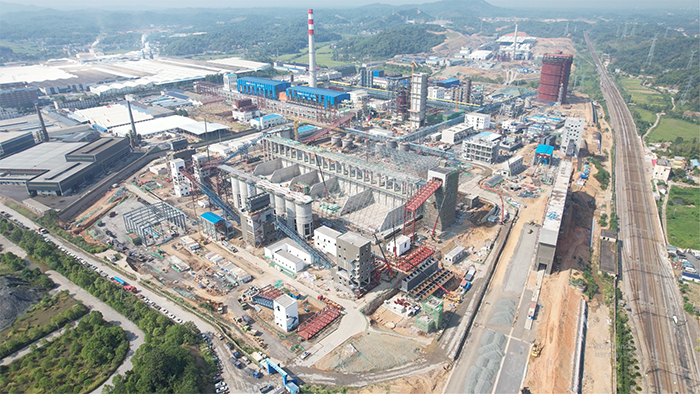

焦化项目9月19日建设进度
炼焦区域: 1.2#焦炉正在烘炉,温度达到118℃。 2.1#焦炉烘炉风机设备完成42个;上升管底座全部安装完成。 3.干熄焦本体一环形风道砌筑完成136层。 4.干熄焦本体二余热锅炉钢结构安装完成45%,一次除尘钢结构安装完成90%。 5.主厂房电气室主体基础完成90%,汽轮机主体基础完成75%,锅炉给水泵房主体基础完成75%。 6.第一套SCP机整体完成64%,第二套SCP机整体完成5%,拦焦车整体完成36%,导烟车整体完成75%。 7.脱硫脱硝脱硝塔下箱体焊接完成40%;脱硫塔烟气管道余热锅炉至脱硫塔段加固完成30%。 8.机、焦侧除尘站中箱体拼接完成70%。
备煤区域: 1.火车翻车机空车线调平、干雾喷雾装置安装完成,管道安装完成50%,重调机轨道调平完成20%。 2.汽车受煤坑大棚吊装完成75%,防火涂料完成80%;负一层钢漏斗、闸门法兰焊接完成;微晶板施工完成。 3.C型煤场总进度完成40%。 4.配煤室1-8号仓顶楼承板浇筑完成,圆盘给料机安装完成20%。 5.贮焦仓1-20号仓仓内斜面砌铸石板完成25%;除尘站一号除尘器、中箱体完成20%;卸灰间二层筑完成。 6.粉碎机室1至6层接地扁铁焊接完成,2台粉碎机安装完成,消防管道安装完成40%。 7.通廊主体框架完成95%。 8.铁路专用线整体道床基础板整体完成72.83%;整体道床承轨板整体完成65.4%。
化产区域: 1.循环水及制冷站:管道安装完成55%;冷却塔4台风机安装完成90%。 2.硫铵厂房:蒸氨塔至废渣槽排渣管道安装完成,再沸器排渣管安装完成50%,碱液泵至蒸氨塔管道安装完成70%。 3.冷鼓:冷鼓区域管道安装完成70%;电仪设备安装完成10%;煤气风机油循环完成33%。 4.脱硫:2、3#脱硫塔筒体板焊接至第13带板;1、2#再生槽筒体板及顶盖安装焊接完成80%;事故槽第7带板拼接完成。 5.洗脱苯:管道支架、埋地管道安装完成;工艺管道安装完成10%;洗苯塔内件安装完成40%;新洗油槽安装完成70%。 6.除盐水站:设备电缆控制线接线完成70%。 7.制酸:制酸预处理、焚烧工段管道安装完成95%;预处理工段穿线管安装完至50%;净化工段设备安装完成75%,管道安装完成25%,桥架安装完成70%;干吸工段管道安装完成60%。 8.气柜:侧板安装至第89带;电梯井筒安装完成90%。 其他区域: 1.行政管理中心调度室消防管安装、试压完成,大厅上部新风系统管道安装完成,吊顶封板完成60%;办公区域一层砖墙砌筑完成95%;食堂区域基础垫层浇筑完成,钢筋绑扎完成90%。 2.护坡剩余AAB段施工至83.2米,UV 段护坡排水沟支模板完成;QR段回填土施工至84.2米;ST段护坡60米条形基础浇筑完成。
