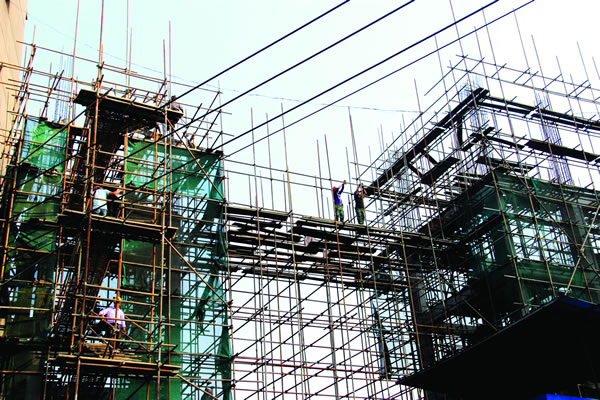

10月8日下午,秋阳暖照。安源发电厂发电车间生产正忙,而车间厂房旁,高高的脚手架林立如织,脚手架上十几名员工正安装钢管,3号炉扩建正酣。 目前,该扩建工程主厂房基建和转载楼已接近收尾,新煤斗正在安装模板,预计10月底可完工。为保证工程进度,基建施工人员国庆节都没放假,每天模板工、泥工、钢筋工、架子工等四、五十人坚守工地。扩建工程现场,工人们正忙着架脚手架,木工杨国华和叶思荣在装钢管,钢筋班班长施雪理正用尺子量钢筋梁的标高,另外几名员工在安装皮带走廊的脚手架。 机电安装人员也已着手进行机电设备安装。由于边生产边施工安装,受场地影响,他们采取来一部分设备,安装一部分的方式作业。为了使基建施工与机电安装尽量不相互影响,电厂派出专门人员负责协调,并协助机电设备安装。从目前进度来看,3号炉有望在年底交付使用。 据安源电厂技术负责人介绍,3号炉的扩建,可以形成电厂三炉两机组规模,能够确保电厂满负荷生产,发电稳定,解决萍矿企业供电问题。
